Weerstandsvermogen en risicobeheersing

Zoals eerder genoemd is risicomanagement geen exacte wetenschap. Het gaat om beredeneren en inschatten. Een risicoprofiel is altijd een momentopname en kan veranderen. Bij het opstellen van de begroting 2026 en dit risicoprofiel zijn er economische en maatschappelijke onzekerheden. Denk bijvoorbeeld aan politieke onrust in andere landen, die ook gevolgen kan hebben voor Nederland. Of aan inflatie, waardoor prijzen kunnen stijgen en de aanhoudende krapte op de arbeidsmarkt. Ook speelt mee dat er nu een demissionair kabinet is. Dat betekent dat niet alle landelijke plannen duidelijk zijn of dat de uitvoering onzeker is. Deze ontwikkelingen kunnen ook op termijn invloed hebben onze gemeente. Op dit moment zijn deze onzekerheden nog niet als concrete risico’s te benoemen. Daarom zijn ze niet meegenomen in de berekening van de benodigde weerstandscapaciteit. In de begroting hebben wij ook een aantal ‘stelposten’ opgenomen. Dit zijn eigenlijk taakstellingen. Als deze niet worden ingevuld, kan dat een risico zijn. Bij het opstellen van de begroting gaan wij er echter vanuit dat de stelposten wel worden ingevuld. Daarom zijn ze niet als risico meegenomen bij het bepalen van het benodigde weerstandsvermogen.
De weerstandsfactor wordt bepaald door de beschikbare en de benodigde weerstandscapaciteit met elkaar te vergelijken.

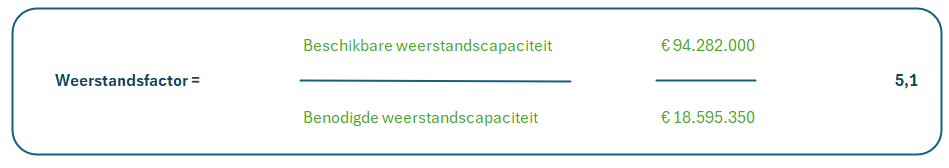

De weerstandsfactor bedroeg op het vorige meetmoment (perspectiefnota) 5,3. De weerstandsfactor in deze begroting is afgerond 5,1. Hoewel deze lager is dan voorheen, laat dit zien dat de gemeente nog steeds voldoende financiële ruimte heeft om onverwachte tegenvallers op te vangen. We voldoen daarmee ruim aan het minimumcriterium van 1,4.

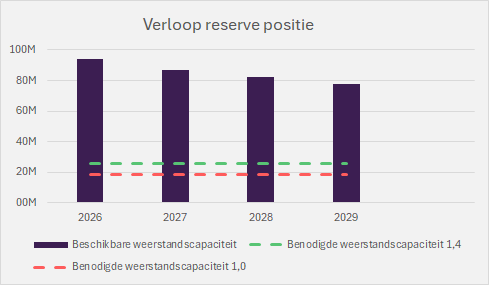

Ter illustratie: met een beschikbare weerstandscapaciteit van ongeveer €26 miljoen wordt, gezien het huidige risicoprofiel, al voldaan aan de norm van een weerstandsfactor 1,4. De onderstaande grafiek laat het verloop van onze reserves zien, naast de benodigde capaciteit bij een factor van 1,4 (€26 miljoen) en bij een factor van 1,0. Bij een weerstandsfactor 1,0 kunnen wij exact eenmaal de geïdentificeerde risico’s opvangen.

Benodigde risicoreserve Nota grondexploitatie (grex)

Benodigde risicoreserve per grex

Nota grex 2026

(Bedragen in euro x €1.000)

X

Centrumplan Hardenberg

€ 290.000

Centrumplan Dedemsvaart

€ 50.000

Hardenberg Werken

€ 117.000

Overige projecten

€ 445.000

Totaal

€ 902.000
